ตัวเลข 200,000 → 80,000 บาท/เดือน ฟังดูเกินจริง แต่นี่คือตัวเลขจริงจากโรงงานแปรรูปอาหารขนาดกลางในภาคกลาง
ผมจะเล่าให้ฟังตั้งแต่ต้น ทั้งขั้นตอนวางระบบ ปัญหาที่เจอระหว่างทาง และบทเรียนที่เจ้าของโรงงานบอกว่า “ถ้ารู้ก่อนจะทำได้ดีกว่านี้”
โรงงานนี้มีสถานการณ์อย่างไร?
โรงงานแปรรูปอาหารขนาดกลาง พื้นที่ 2 ไร่ มีพื้นที่หลังคา 1,800 ตร.ม. ค่าไฟเฉลี่ย 200,000–220,000 บาท/เดือน เดินสายการผลิต 1 กะ (08.00–17.00 น.) 5 วัน/สัปดาห์
Profile ของโรงงานนี้เหมาะกับ Solar Rooftop มากเพราะใช้ไฟกลางวันเกือบ 100% ไม่มีกะกลางคืน
ขั้นตอนการดำเนินงาน

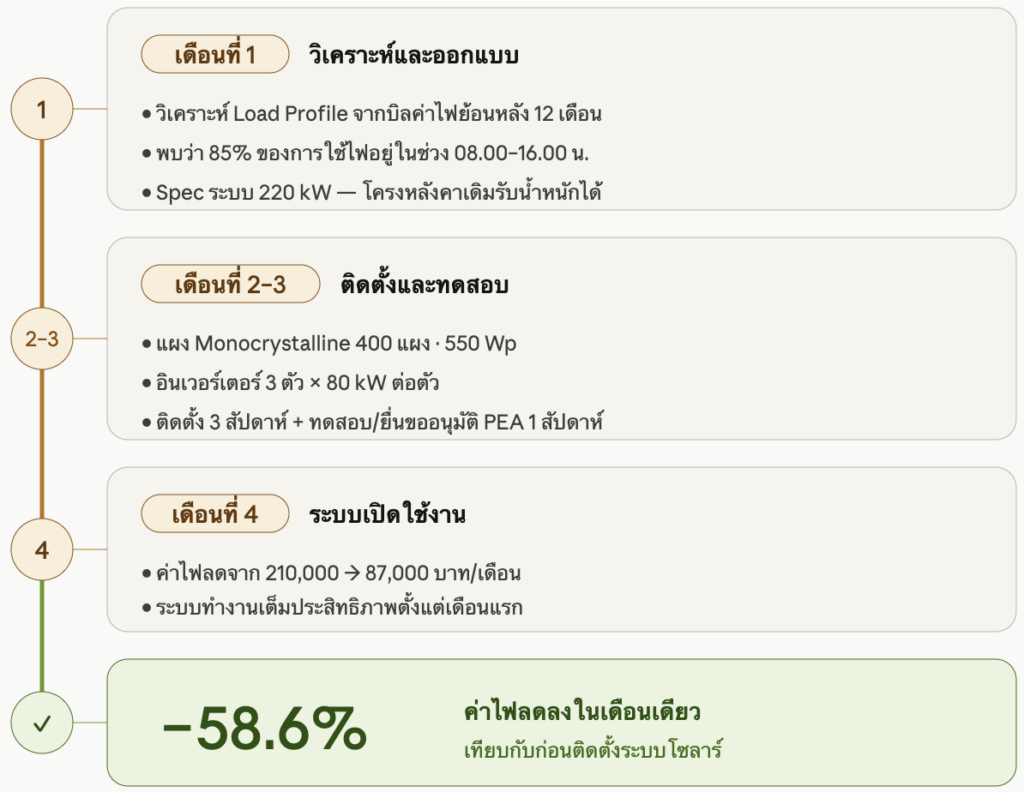

เดือนที่ 1 วิเคราะห์และออกแบบ
ทีมวิศวกรนำบิลค่าไฟย้อนหลัง 12 เดือนไปวิเคราะห์ Load Profile พบว่า 85% ของการใช้ไฟอยู่ในช่วง 08.00–16.00 น. จึง spec ระบบ 220 kW พอดีกับ Load กลางวัน ตรวจสอบโครงสร้างหลังคาพบว่ารับน้ำหนักได้โดยไม่ต้องเสริม ประหยัดต้นทุนได้ส่วนหนึ่ง
เดือนที่ 2–3 ติดตั้งและทดสอบ
ติดตั้งแผง Monocrystalline 400 แผง ขนาด 550 Wp ร่วมกับอินเวอร์เตอร์ 3 ตัว ขนาด 80 kW ต่อตัว ใช้เวลาติดตั้งจริง 3 สัปดาห์ อีก 1 สัปดาห์สำหรับการทดสอบและยื่นขออนุมัติกับ PEA
เดือนที่ 4 ระบบเปิดใช้งาน
เดือนแรกที่ระบบทำงานเต็มที่ ค่าไฟในบิลลดจาก 210,000 บาท เหลือ 87,000 บาท ลดลง 58.6% ในเดือนเดียว
ตัวเลขจริงหลังติดตั้ง 6 เดือน
- ค่าไฟเฉลี่ยก่อนติดตั้ง: 205,000 บาท/เดือน
- ค่าไฟเฉลี่ยหลังติดตั้ง: 83,000 บาท/เดือน
- ประหยัดเฉลี่ย: 122,000 บาท/เดือน หรือ 1,464,000 บาท/ปี
- ต้นทุนติดตั้ง: 4,200,000 บาท
- ระยะเวลาคืนทุน (คำนวณ): 2.87 ปี
ปัญหาที่เจอและวิธีแก้
ปัญหาที่ 1 เดือนฝนตกผลิตไฟได้น้อยกว่าที่คาด
เดือนที่มีฝนหนัก ระบบผลิตไฟได้ต่ำกว่า Spec ประมาณ 25–30% ทำให้ค่าไฟเดือนนั้นสูงกว่าเฉลี่ย วิธีแก้คือปรับแผนการผลิตให้ทำงานหนักในช่วงแดดดี และลดงานที่ใช้ไฟมากในช่วงฝน
ปัญหาที่ 2 ฝุ่นสะสมทำให้ประสิทธิภาพตก
หลัง 3 เดือน Monitoring แสดงว่า Performance Ratio ลดลงจาก 82% เป็น 76% หลังล้างแผงพบว่ากลับมาที่ 82% เลยกำหนดตารางล้างแผงทุก 2 เดือนเป็นมาตรฐาน
บทเรียนสำคัญ: ถ้าไม่มี Monitoring System ที่ดี ปัญหาแบบนี้จะไม่รู้ได้เลย และ Performance Ratio จะตกลงเรื่อยๆ โดยไม่มีใครสังเกต
บทเรียนที่เจ้าของโรงงานอยากบอก "ถ้าทำอีกครั้ง จะทำ 3 อย่างแตกต่างออกไป คือ spec ระบบให้ใหญ่ขึ้น 10% สำหรับการขยายการผลิตในอนาคต, ขอ warranty อินเวอร์เตอร์ 10 ปีแทน 5 ปี และติดตั้ง Monitoring ที่ส่ง Alert ทาง LINE ได้ทันที"
FAQ
โรงงานที่ค่าไฟ 200,000 บาท/เดือน ทุกรายจะลดได้ 60% เหมือนกันไหม?
ไม่จำเป็นครับ Case study นี้ได้ผลดีเพราะ Load กลางวัน 85% ซึ่งสูงมาก โรงงานที่ใช้ไฟกลางคืนเยอะอาจลดได้แค่ 30–35% แม้ค่าไฟเท่ากัน
ใช้เวลานานแค่ไหนตั้งแต่ตัดสินใจจนติดตั้งเสร็จ?
Case study นี้ใช้เวลา 3 เดือนครับ แบ่งเป็นวิเคราะห์และออกแบบ 1 เดือน ติดตั้ง 3 สัปดาห์ และยื่น PEA + ทดสอบ 1 สัปดาห์
ต้องแจ้ง PEA ก่อนติดตั้งไหม?
ต้องครับ การติดตั้ง Solar Rooftop ต้องยื่นขออนุมัติกับ PEA ก่อนเสมอ บริษัทติดตั้งที่ดีจะดำเนินการให้ แต่ควรถามเรื่องนี้ตั้งแต่แรก เพราะใช้เวลา 30–60 วันทำการ
ต้องการขอใบเสนอราคาสำหรับโรงงานของคุณ ติดต่อได้เลยที่ LINE @yox8663t หรือโทร 082-439-5555
